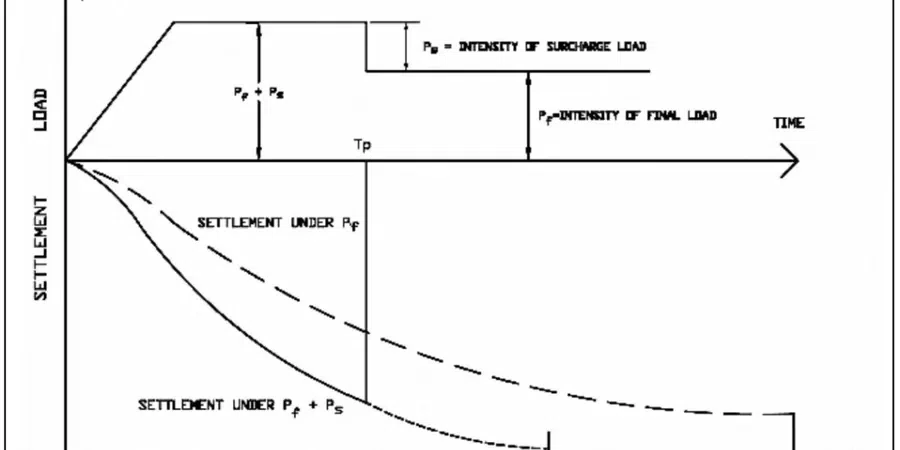

Avec ses 75 000 habitants et son littoral densément urbanisé, Antibes présente des sols souvent argileux ou sablo-limoneux en fond de baie, hérités des anciens marais asséchés. Dans ce contexte, la conception de préchargement avec surcharge permet d'accélérer les tassements avant de construire. Nous réalisons d'abord des essais de consolidation en laboratoire pour caler les paramètres de compressibilité, puis nous dimensionnons la hauteur de remblai temporaire. L'objectif est d'atteindre 90 % du tassement primaire en quelques mois, ce qui évite les désordres différés sur les dallages et les voiries.

Un préchargement bien conçu réduit de 70 % les tassements résiduels sur argiles molles, évitant les reprises sous dallage.
Considérations locales
La norme NF P 94-261 et l'Eurocode 7 (EN 1997-1:2004) encadrent le dimensionnement des préchargements à Antibes. Le risque principal est la rupture du sol sous la surcharge, surtout dans les zones où la nappe phréatique est proche de la surface, comme le quartier de la Badine ou le secteur de la Brague. Une montée en charge trop rapide peut provoquer un glissement circulaire dans les argiles molles. Nous imposons donc un suivi en continu des déformations et une vitesse de chargement limitée à 0,3 m par semaine sur les sols les plus sensibles.
Normes applicables
NF P 94-261 (fondations superficielles), Eurocode 7 – EN 1997-1:2004, NF P 94-110 (essai de consolidation œdométrique), Recommandations du LCPC pour les remblais sur sols compressibles
Services techniques associés
Reconnaissance de sol par sondages
Carottages et essais pressiométriques pour identifier la stratigraphie et mesurer la compressibilité des couches argileuses.
Essais de consolidation œdométrique
Détermination de Cc, Cs et Cv sur échantillons intacts, avec paliers de chargement adaptés au projet.
Dimensionnement du préchargement
Calcul de la hauteur de surcharge, du temps de consolidation et du tassement final selon les méthodes de Terzaghi et de l'ASCE.
Suivi instrumental en phase chantier
Installation de tassomètres, piézomètres et inclinomètres pour valider les hypothèses et ajuster le phasage.
Paramètres typiques
Doutes fréquents
Quelle est la différence entre un préchargement simple et un préchargement avec surcharge ?
Le préchargement simple applique une charge équivalente à la future construction, tandis que le préchargement avec surcharge dépasse cette charge pour accélérer les tassements. La surcharge est retirée une fois le degré de consolidation souhaité atteint, ce qui réduit les délais de 30 à 50 %.
Quel est le coût d'une étude de préchargement avec surcharge à Antibes ?
Le budget pour une prestation complète (reconnaissance, essais œdométriques, dimensionnement et suivi) se situe généralement entre 680 et 2 020 euros, selon l'épaisseur des couches compressibles et la complexité du site.
Combien de temps dure un préchargement sur les sols d'Antibes ?
Sur les argiles littorales d'Antibes, la durée typique est de 4 à 8 mois pour atteindre 90 % du tassement primaire. Ce délai peut être réduit à 3 mois si on installe des drains verticaux en complément de la surcharge.
